【築地駅に駅前広場】築地二丁目地区の再開発とは?築地駅直結110mビルと周辺への影響

都市・再開発

築地本願寺の目の前、東京メトロ日比谷線「築地」駅に隣接する街区で、高さ約110mのオフィスビルの建設が動き出しています。築地二丁目地区第一種市街地再開発事業です。

区域は約0.6ha。この連載で扱ってきた築地市場跡地(約19万㎡)やHIBIYA CROSSPARK(延床110万㎡)と比べると、かなり小ぶりな事業です。

ただしこのプロジェクト、築地エリア全体の変化の「先行開発」として位置づけられています。規模の割に影響が大きい。その理由を整理します。

事業の基本情報

地図:OpenStreetMap/位置・範囲は概略です。広場や動線の位置は公表イメージをもとにした模式表示です。

項目内容
事業名築地二丁目地区第一種市街地再開発事業
所在地東京都中央区築地二丁目
施行者日鉄興和不動産・NTT都市開発(個人施行)
区域面積約0.6ha
敷地面積約5,050㎡
延床面積約56,300㎡
規模地上20階・地下2階/高さ約110m
主な用途事務所、店舗、駐車場等
設計日本設計
施工西松建設
事業費約432億円

注意点が一つ。階数と延床面積は資料によって「地上21階・約57,300㎡」と「地上20階・約56,300㎡」の2種類が流通しています。これは計画の精査による変更で、2026年の権利変換計画認可時点では地上20階・約56,300㎡が最新です。

この場所に建っていたのは、アーバンネット築地第一ビル(1990年)、第29興和ビル本館(1975年)、NTTデータ築地ビル(1977年)など築30〜50年の中規模ビル群でした。

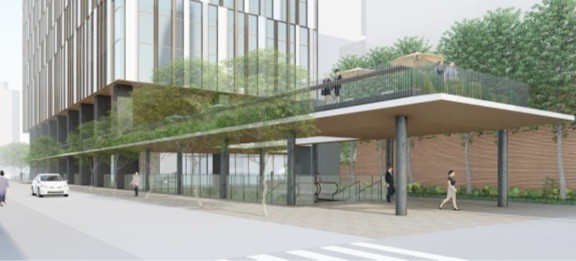

完成イメージがこちらです。

築地二丁目地区第一種市街地再開発事業 施行認可のお知らせ | 日鉄興和不動産株式会社のプレスリリース
地上21階、高さ約110m「築地二丁目地区第一種市街地再開発事業」の既存建物解体状況!築地駅直結の再開発ビル(2025.8.23) : 超高層 ...

何ができるのか

建物の中身はシンプルです。

部分内容
中高層部オフィス(基準階面積約590坪の無柱空間
低層部・地下商業施設(築地駅と平成通りを結ぶ歩行者動線沿い)
地下築地駅に直結、駐車場

基準階590坪というのは、築地エリアでは最高水準のオフィススペックです。周辺は中小規模のビルが中心で、これだけのフロアプレートを持つビルは存在しませんでした。

周囲への影響①:築地駅に「駅前広場」ができる

この事業で最も生活に直結する変化がこれです。

築地駅には、これまで駅前広場がありませんでした。新大橋通りの歩道に地下鉄の出入口が直接開いているだけで、人が滞留する空間がない。築地本願寺と場外市場に大量の観光客が訪れるにもかかわらず、です。

この再開発では以下が整備されます。

  • 新大橋通り沿いに駅前広場(築地駅では初)
  • 広場に新たな地下鉄出入口を新設
  • 階段・エスカレーター・バリアフリー対応のエレベーターを整備
  • 地下1階で築地駅と直結し、敷地内に新たな改札口を設置
  • 平成通り側に大規模交流広場と緑化空間

つまり新大橋通り側から平成通り側へ、建物の中を通り抜けられるようになります。地下も同様で、築地駅から地下通路を通って平成通り側へ抜けられます。

約0.6haという小さな事業が、駅の使い勝手を根本から変える——これがこの再開発の実質的な意義です。

駅前広場と広場空間のイメージがこちらです。

築地駅直結のビル建設へ、2029年度竣工目指す 駅前広場も整備 - ITmedia ビジネスオンライン
築地駅直結のビル建設へ、2029年度竣工目指す 駅前広場も整備 - ITmedia ビジネスオンライン
築地駅直結のビル建設へ、2029年度竣工目指す 駅前広場も整備 - ITmedia ビジネスオンライン

周囲への影響②:3つの大事業に囲まれる立地

この事業の本当の意味は、周辺で何が起きているかを見ないとわかりません。

事業内容距離感
築地地区まちづくり事業旧築地市場跡地・約19万㎡・5万人スタジアム徒歩圏
築地川アメニティ整備構想首都高の大規模更新と連携した親水空間整備隣接
HIBIYA CROSSPARK日比谷の110万㎡再開発日比谷線で数駅

施行者自身が、旧築地市場跡地の「築地地区まちづくり事業」や「築地川アメニティ整備構想」が具体的に進展し、街づくり機運が一層高まっているエリアだと説明しています。

そして自らを「築地地区における先行開発プロジェクト」と位置づけています。

順番が重要です。

  • 築地二丁目地区:2031年1月竣工
  • 築地市場跡地:まちびらき2030年代前半

つまりこの110mのビルが、築地の新しい姿の「第1号」になります。19万㎡の大事業が動き出す直前に、駅前が整備され、エリア最高水準のオフィスが供給される。受け皿を先につくるという順序です。

周囲への影響③:防災機能の底上げ

築地は観光客と通勤者が大量に集まるのに、滞留空間が乏しいエリアでした。この事業では防災面も強化されます。

  • 災害時の一時待機場所となる大規模交流広場
  • 地域用防災備蓄倉庫(約30㎡)
  • 帰宅困難者用の防災備蓄倉庫(約50㎡)
  • 雨水貯留施設(雨水利用分 約150㎥以上)
  • 雨水貯留槽(流出抑制用 約260㎥以上)

築地本願寺と場外市場に観光客が集中する立地で、一時待機できる広場ができる意味は大きいと言えます。

スケジュール

時期できごと
令和5年(2023年)8月都市計画決定(高度利用地区)
2024年7月31日施行認可
2024年12月1日既存建物の解体工事開始
2026年7月権利変換計画認可/民間都市再生事業計画の認定
2027年2月1日本体工事着工
2031年1月31日竣工

※東京都の公表では「令和11年度(2029年度)完了予定」ですが、施行者の最新発表では2027年2月着工・2031年1月竣工となっています。計画の精査で後ろ倒しになっています。

現在は解体工事が進行中で、着工は2027年2月です。

まとめ:小さいが効く再開発

  1. 築地本願寺前・築地駅隣接の約0.6haで進む再開発
  2. 地上20階・高さ約110m、延床約56,300㎡のオフィス+商業
  3. 基準階約590坪の無柱空間——築地エリア最高水準
  4. 築地駅初の駅前広場と新改札口、地下直結
  5. 新大橋通りから平成通りへ地上・地下で通り抜け可能に
  6. 帰宅困難者用備蓄倉庫、一時待機場所となる大規模広場で防災性向上
  7. 築地市場跡地の大事業に先行する「第1号」という位置づけ

19万㎡のスタジアム計画に比べれば地味ですが、築地に通う人・訪れる人の体験を最初に変えるのはこちらの事業です。

築地駅を使ったことがある人なら、あの狭い出入口が広場に変わる意味がわかるはずです。竣工は2031年1月。まだ先ですが、2027年2月の着工で街の景色は一変します。

よくある質問

Q. 築地二丁目地区の再開発はいつ完成する?
施行者の発表では2027年2月1日着工、2031年1月31日竣工予定です。東京都の資料では令和11年度(2029年度)完了予定とされており、計画の精査で時期が変更されています。

Q. どんなビルが建つ?
地上20階・地下2階、高さ約110mのオフィス・商業複合ビルです。延床面積は約56,300㎡、オフィスの基準階面積は約590坪の無柱空間です。

Q. 築地駅とつながる?
はい。地下1階で東京メトロ日比谷線「築地」駅と直結し、敷地内に新たな改札口が設置されます。新大橋通り側には築地駅で初となる駅前広場も整備されます。

Q. 場所はどこ?
東京都中央区築地二丁目。築地本願寺や中央区立京橋築地小学校の近隣で、新大橋通りと平成通りに挟まれた区域です。

Q. 旧築地市場跡地の開発とは別事業?
別事業です。旧築地市場跡地は「築地地区まちづくり事業」(築地五丁目・六丁目)で、こちらは築地二丁目の民間再開発です。ただし施行者は自らを築地地区の「先行開発プロジェクト」と位置づけています。
